屋面梁的上部鋼筋怎么做(屋面梁鋼筋綁扎技巧)
屋面梁上部鋼筋的綁扎是確保結構安全和功能的關鍵步驟,以下是一些關鍵的操作技巧:,1. 準備工具和材料:確保所有必要的工具(如鋼筋、綁扎帶、剪刀等)齊全,并準備好足夠的鋼筋。,2. 測量和標記:根據設計圖紙,精確測量屋面梁的長度和寬度,并在其上標出鋼筋的位置和數量。,3. 放置鋼筋:將鋼筋按照設計要求放置到預定位置,注意保持鋼筋的垂直度和平行度。,4. 綁扎鋼筋:使用綁扎帶或綁扎機將鋼筋綁定在一起,形成一個整體結構,確保每個節點都牢固地連接在一起,以防止鋼筋在施工過程中松動。,5. 檢查和調整:完成綁扎后,仔細檢查整個結構的穩固性和準確性,如有需要,進行適當的調整以確保結構的穩定性和安全性。,通過遵循這些技巧,可以確保屋面梁的上部鋼筋得到正確且牢固的綁扎,從而為建筑物提供堅實的基礎。

一、屋面梁上部鋼筋的表示方法
- 通長筋與架立筋表示:如2Φ22+(4Φ12)表示2Φ22為通長筋,4φ12為架立筋(用于六肢箍)。
- 多排鋼筋表示:例如6Φ25 4/2表示上部鋼筋上排為4Φ25,下排為2Φ25;2Φ22+2Φ22表示只有一排鋼筋,兩根在角部,兩根在中部均勻布置。
二、屋面梁上部鋼筋的布置要求
- 與其他鋼筋的位置關系
- 主次梁關系:當次梁底標高與主梁相同時,次梁下部鋼筋應置于主梁下部鋼筋之上;次梁底標高低于主梁時,應設置吊筋。
- 板筋關系(有板帶梁時):應先綁板帶梁鋼筋,再擺放板鋼筋。

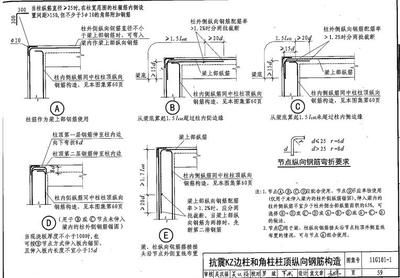

- 在支座處的要求

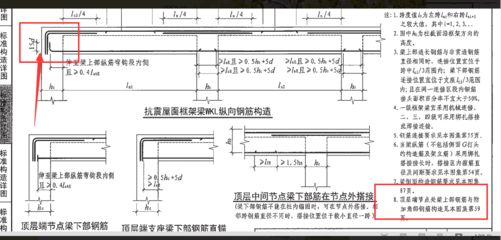

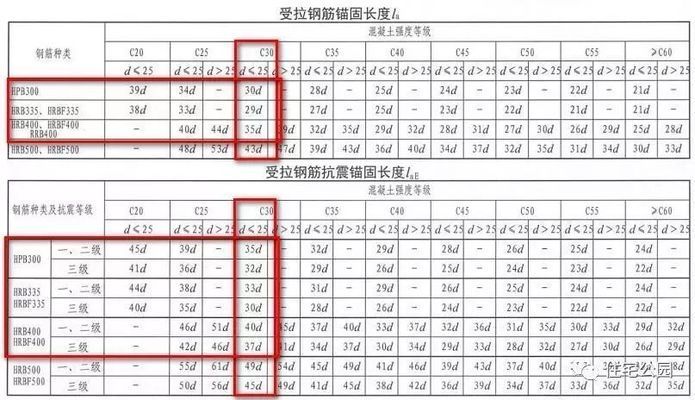

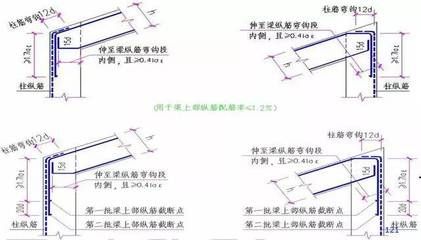

- 錨固要求:屋面框架梁上部鋼筋不允許直錨,必須彎錨,而且其彎鉤長度與其它梁鋼筋彎鉤長度相比有所增加,屋面框架梁上部鋼筋彎鉤必須彎到本梁的梁底平面的位置。

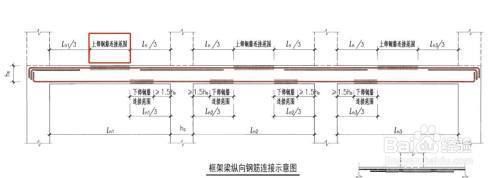

- 接頭位置:框架梁上部鋼筋接頭位置在梁的跨中1/3的位置。
三、屋面梁上部鋼筋的施工順序與注意事項
- 施工順序
- 應先綁扎梁上部鋼筋,再綁扎梁下部鋼筋,最后綁扎彎起鋼筋,然后再套入箍筋,將箍筋按施工圖設計的間距分開,并進行依次綁扎。
- 注意事項
- 綁扎要求
- 綁梁上部縱向箍筋宜用套扣法綁扎。箍筋疊合處彎鉤,在梁中應交錯綁扎,箍筋彎鉤為135°,平直長度為10d。梁端第一個箍筋設置在距離柱節點邊緣50mm,梁端與柱交接處箍筋加密,其間距及加密區長度均要符合設計要求。
- 鋼筋處理要求
- 鋼筋先調直再下料,使用無齒鋸下料,嚴禁用氣割及切斷機下料。切口端面鋼筋軸線垂直,無毛刺,不得有馬蹄形或撓曲。
- 直螺紋中間應無斷絲扣現場;絲扣的有限長度應等于套筒長度的1/2加1mm;加工前將鋼筋接頭清理干凈,進行鋼筋端頭螺紋加工時做好定位標記;加工后將接頭旋入套筒,檢查套筒中兩側鋼筋接頭是否對中。
- 接頭相關要求
- 框架梁的搭接方法有綁扎連接和機械連接,一般情況下16厘以下的為綁扎連接,超過16厘的采用直螺紋連接,具體要按圖紙設計要求及結合現場實際。
- 當采用綁扎搭接接頭時,在規定搭接長度的任一區段內有接頭的受力鋼筋截面面積占受力鋼筋總截面面積百分率,受拉區不大于25%,受壓區不大于50%。搭接長度的末端與鋼筋彎曲處的距離,不得小于鋼筋直徑的10倍。接頭不宜位于構件的最大彎距處,搭接處應在中心和兩端扎牢。
