磚混房屋加固施工方案怎么寫范文大全(磚混房屋加固施工方案范文)
# 磚混房屋加固施工方案范文,## 一、項目概述,本工程為某磚混結構住宅樓的加固改造,位于市中心繁華地段,該建筑建于20世紀80年代,由于長期使用導致結構出現裂縫、傾斜等問題,為確保居民安全和建筑物的正常使用,決定對該建筑進行加固改造。,## 二、加固目標,1. 提高建筑物的結構安全性,確保居民的生命財產安全。,2. 恢復建筑物的使用功能,滿足居住、辦公等需求。,3. 延長建筑物的使用壽命,減少維修成本。,## 三、加固范圍與方法,### 1. 結構檢測與評估,對建筑物進行全面的結構檢測,包括地基基礎、墻體、梁柱、樓板等部位,根據檢測結果,制定相應的加固方案。,### 2. 地基加固,對地基進行注漿加固,提高地基承載力,減小沉降量。,### 3. 墻體加固,采用鋼筋網片、鋼板等材料對墻體進行加固,提高墻體的抗裂性能和承載能力。,### 4. 梁柱加固,對梁柱進行外包鋼加固,提高其承載力和抗震性能。,### 5. 樓板加固,采用碳纖維布、預應力筋等材料對樓板進行加固,提高樓板的承載能力和抗震性能。,## 四、施工工藝與技術要求,### 1. 施工工藝流程,地基處理→墻體加固→梁柱加固→樓板加固→施工驗收,### 2. 施工技術要求,1. 嚴格按照設計圖紙和規范要求進行施工。,2. 加強施工現場管理,確保工程質量。,3. 注意施工過程中的安全措施,防止事故發生。,## 五、質量保證措施,1. 建立健全質量管理體系,明確質量責任。,2. 嚴格執行施工規范,確保施工質量。,3. 定期對施工過程進行檢查和監督,發現問題及時整改。,## 六、安全生產措施,1. 加強施工現場安全管理,落實各項安全措施。,2. 對施工人員進行安全培訓,提高安全意識。,3. 配備必要的安全防護設施和設備。

以下是一份磚混房屋加固施工方案的范文:
磚混房屋加固施工方案
一、工程概述
- 房屋基本情況
- 磚混房屋位于[具體地點],建造于[建造年份],建筑面積為[X]平方米。房屋結構形式為磚混結構,層數為[X]層。
- 經過檢測評估,發現房屋存在[列舉一些如墻體裂縫、基礎沉降等具體問題]等結構問題,需要進行加固處理以提高房屋的安全性和耐久性。
- 加固目的
- 提高房屋的整體結構強度,增強抗震能力,解決墻體裂縫、基礎不均勻沉降等問題,確保房屋能夠安全使用。
二、加固依據
- 現行的國家和地方建筑結構加固相關規范標準,如《建筑結構加固工程施工質量驗收規范》等。
- 房屋的原結構設計圖紙(如果有)以及檢測鑒定報告,報告中明確指出房屋結構存在的問題及相應的加固建議。
三、加固方法選擇

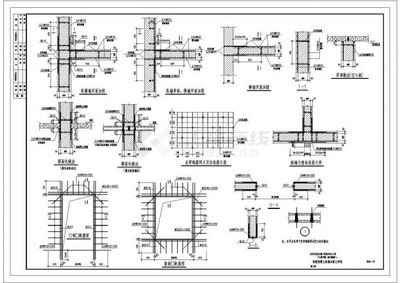

- 地基基礎加固
- 基礎補強注漿法
- 適用情況:當基礎存在局部缺陷或承載力略有不足時采用。
- 施工步驟:
- 確定注漿孔位置,一般按照一定的間距在基礎周邊鉆孔,孔深根據基礎情況而定,參考相關規范和經驗,通常深入基礎底面以下[X]米。
- 清理注漿孔,確保孔內無雜物。
- 配置注漿液,采用合適的水泥漿或化學漿液,嚴格按照配比要求進行攪拌。
- 采用注漿設備將注漿液緩慢注入孔內,控制注漿壓力在[X]MPa左右,直至注漿飽滿。
- 加大基礎底面積法
- 適用情況:基礎承載力不足,需要提高基礎承載能力時。
- 施工步驟:
- 先將基礎周邊的土進行開挖,開挖深度至基礎底面以下[X]厘米,寬度超出原基礎每邊[X]厘米。
- 對原基礎表面進行清理、鑿毛處理,以增強新舊混凝土的粘結力。
- 綁扎鋼筋,按照設計要求在擴大的基礎范圍內布置鋼筋網。
- 支設模板,模板應牢固且密封良好,防止混凝土漏漿。
- 澆筑混凝土,采用與原基礎強度等級相同或更高的混凝土進行澆筑,振搗密實,養護時間不少于[X]天。
- 基礎補強注漿法
- 墻體加固
- 砂漿面層法
- 適用情況:墻體表面存在輕微破損、風化等情況。
- 施工步驟:
- 對墻體表面進行清理,去除灰塵、松散的砂漿等。
- 用水泥砂漿對墻體表面進行修補,填補孔洞和不平整處。
- 按照設計要求的厚度涂抹水泥砂漿面層,一般厚度為[X]厘米,分[X]次涂抹,每次涂抹后應進行適當?shù)酿B(yǎng)護。

- 鋼筋網砂漿面層法
- 適用情況:墻體需要增強整體性和承載能力時。
- 施工步驟:
- 墻體表面處理同砂漿面層法中的清理步驟。
- 在墻體上鉆孔,植入拉結筋,拉結筋的間距和規格按照設計要求確定。
- 綁扎鋼筋網,鋼筋網應緊貼墻體表面,與拉結筋牢固連接。
- 涂抹水泥砂漿面層,厚度一般為[X]厘米左右,在涂抹過程中確保鋼筋網被完全包裹。
- 砂漿面層法
- 混凝土樓(屋面)板加固

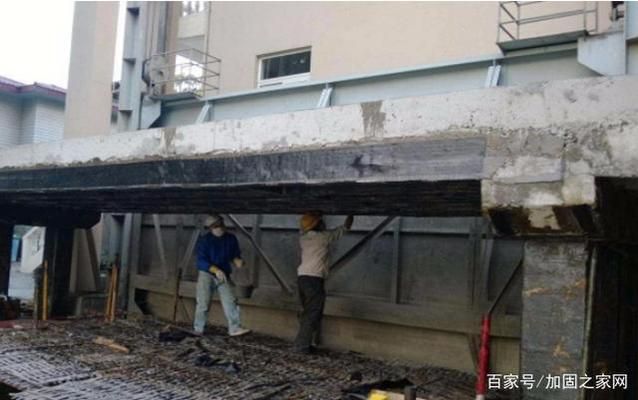

- 粘鋼加固法
- 適用情況:樓板受拉區強度不足。
- 施工步驟:
- 對樓板表面進行打磨處理,去除表面的浮漿、油污等,使表面平整、干燥。
- 根據設計要求裁剪鋼板,鋼板的厚度和尺寸應符合加固計算要求。
- 配制粘鋼膠,按照膠的說明書要求的比例進行配制。
- 將粘鋼膠均勻涂抹在鋼板和樓板粘貼面上,然后將鋼板粘貼到樓板受拉區指定位置,采用夾具固定,在膠固化期間保持鋼板的穩定,固化時間根據粘鋼膠的性能確定。
- 粘鋼加固法
- 混凝土梁加固
- 正截面加筋法加固
- 適用情況:梁的正截面承載能力不足。
- 施工步驟:
- 對梁的表面進行清理,露出混凝土的堅實表面。
- 在梁的受拉區按照設計要求鉆孔,植入鋼筋,鋼筋的植入深度和錨固長度應滿足設計要求。
- 對植入的鋼筋進行綁扎或焊接,形成新的鋼筋骨架。
- 支設模板,澆筑混凝土,混凝土的強度等級應高于原梁混凝土強度等級,振搗密實并養護。
- 正截面加筋法加固
四、施工前準備
- 技術準備
- 組織施工人員熟悉施工圖紙、加固方案以及相關規范標準,進行技術交底。
- 編制施工預算,確定施工所需的材料、設備、勞動力等資源。
- 材料準備
- 根據加固方法的需求,采購合格的建筑材料,如水泥、砂、石、鋼材、粘鋼膠等。材料應具有質量合格證明文件,并且按照規范要求進行抽樣檢驗。
- 對進場材料進行分類存放,做好防潮、防雨等保護措施。
- 設備準備
- 準備施工所需的機械設備,如鉆孔機、注漿設備、電焊機、振搗器等,對設備進行調試和維護,確保設備性能良好。
- 現場準備
- 清理施工現場,拆除或遷移影響施工的障礙物。
- 按照施工平面布置圖設置材料堆放區、機械設備停放區等,設置臨時施工用電、用水線路。
五、施工進度計劃
- 制定詳細的施工進度計劃,以橫道圖或網絡圖的形式表示。
- 明確各加固分項工程的開始時間、持續時間和完成時間,例如地基基礎加固預計從[開始日期1]開始,到[完成日期1]結束;墻體加固從[開始日期2]開始,到[完成日期2]結束等。
- 考慮到可能影響施工進度的因素,如天氣、節假日等,預留一定的機動時間。
六、施工質量控制
- 質量管理體系
- 建立以項目經理為第一責任人的質量管理體系,設置質量管理人員,明確各崗位的質量職責。
- 質量控制措施
- 原材料質量控制:對進場的原材料進行嚴格的檢驗和驗收,不合格的材料堅決不得使用。
- 施工過程質量控制:
- 在地基基礎加固過程中,嚴格控制注漿壓力、鉆孔深度等參數;在墻體加固時,保證鋼筋網的間距、拉結筋的植入深度等符合設計要求。
- 對每一道工序進行質量檢查,實行自檢、互檢和專檢制度,上一道工序不合格不得進行下一道工序施工。
- 成品保護:在施工過程中,對已完成的加固部分采取保護措施,防止受到損壞。
七、施工安全措施
- 建立健全安全管理制度,對施工人員進行安全教育培訓,提高施工人員的安全意識。
- 在施工現場設置明顯的安全警示標志,如在基礎開挖處設置圍擋和警示標識。
- 對施工機械設備進行定期檢查和維護,確保設備的安全運行,如電焊機應做好接地保護,防止觸電事故。
- 在高處作業(如墻體加固時的高處操作)時,施工人員應系好安全帶,設置安全防護網等。
八、環境保護措施
- 控制施工噪聲,合理安排施工時間,避免在居民休息時間進行高噪聲作業,如確需進行,應采取降噪措施。
- 做好施工揚塵控制,對施工現場的道路進行硬化,對裸露的土方、砂石等材料進行覆蓋,定期對施工現場進行灑水降塵。
- 對施工過程中產生的建筑垃圾進行分類收集、存放,及時清運到指定的垃圾處理場,避免對環境造成污染。

磚混結構房屋加固常見問題
加固施工質量驗收要點
房屋加固施工預算編制指南
加固施工安全管理措施
發表評論
還沒有評論,來說兩句吧...
