邊坡注漿加固施工方案
邊坡注漿加固施工方案是針對不穩定的邊坡進行的一種工程措施,該方案主要包括以下幾個步驟:,1. 地質勘察:首先對邊坡進行詳細的地質勘察,了解邊坡的地質結構、巖土性質、地下水情況等,為后續的施工提供基礎數據。,2. 設計計算:根據地質勘察結果,進行邊坡穩定性分析,確定邊坡的變形和破壞模式,計算出所需的注漿量和注漿壓力。,3. 施工準備:準備好注漿設備、材料(如水泥、水玻璃、速凝劑等),并對施工現場進行清理,確保施工環境安全。,4. 注漿作業:按照設計要求,將注漿材料通過高壓泵送至邊坡內部,通過鉆孔或開挖的方式將注漿材料注入到預定位置,注漿過程中要控制好注漿速度和壓力,避免出現空洞或滲漏現象。,5. 監測與維護:施工完成后,要對邊坡進行定期監測,觀察其穩定性變化情況,如發現異常情況,要及時采取措施進行處理。

一、工程概述
本方案針對邊坡注漿加固工程,旨在提高邊坡的穩定性、強度以及抗?jié)B性等性能。參考相關工程實例,如蘇州供電公司生產營業調度綜合用房工程中,因地下障礙物多致地面下降、邊坡不規整,在施工基坑土釘墻時需對部分邊坡回填注漿加固 。
二、施工目標
- 提高穩定性
- 填充邊坡內的空洞和裂隙,像一些因地質作用或前期施工造成的內部空隙,防止邊坡坍塌和滑動。
- 增強土體強度
- 固化邊坡土體,改善土體的物理力學性質,提高土體的壓縮模量,降低孔隙率及含水量,使土體更堅固。
- 提升抗?jié)B性
- 阻止地下水等對邊坡的侵蝕,提高邊坡的防水性,減少因滲水造成的邊坡失穩風險。
三、施工原則
- 材料合格原則
- 注漿材料應符合規范要求,確保質量可靠,能達到預期的加固效果。
- 方案合理原則
- 施工前應進行詳細的調查和勘察,包括邊坡的地質情況、原有結構等,確保施工方案的合理性。
- 過程監控原則
- 施工過程中應加強監控和檢測,及時發現并糾正問題,如注漿壓力、注漿量等參數的監控。
- 人員安全原則
- 施工過程中應保證施工人員的安全,提供必要的安全防護措施和安全培訓。
四、施工流程
- 準備工作
- 清理施工區域
- 清除邊坡上的雜物和不穩定的土方,為后續施工創造良好的作業面。
- 設立安全標識
- 設立施工圍欄和安全警示標識,防止無關人員進入施工區域造成危險。
- 準備材料設備
- 根據設計要求,準備注漿材料(如水泥等)、注漿設備(如注漿泵、鉆機等)、管材等。
- 清理施工區域
- 注漿孔施工
- 確定孔位
- 根據設計要求,確定注漿孔的位置和間距。如采用梅花型布置,孔距和排距可根據實際情況設為1.0m等。
- 鉆探孔洞
- 使用鉆機或其他適當工具進行孔洞鉆探,控制鉆孔深度等參數。例如,注漿段可設置為 -0.5米(自然地面)~ -4.0米和3.5米等 。
- 確定孔位
- 注漿材料調配
- 確定配比
- 按照施工方案和規范要求,準備合適的灌漿材料,確定水灰比等配比參數,如可設為0.5等。
- 調配漿液
- 針對不同灌漿孔,調配不同材料比例的灌漿漿液,保證漿液的性能滿足加固要求。
- 確定配比
- 注漿施工

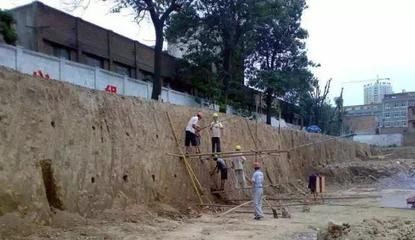

- 注入漿液
- 使用適當?shù)墓ぞ吆驮O(shè)備(如注漿泵),將灌漿漿液注入灌漿孔中。
- 控制參數
- 控制注漿速度和壓力,如注漿壓力為0.1 - 0.2Mpa,確保灌漿漿液能夠充分填充孔洞和裂隙。
- 拔管操作
- 每注漿段50cm拔管一次(如采用這種方式),以確保漿液擴散均勻。當孔口冒漿時,應注意及時封堵,必要時采用雙液注漿工藝進行施工使?jié){液能快速凝結。
- 停止注漿
- 灌漿漿液達到設計要求(如注漿量達到設計值、注漿壓力穩定等)后,停止灌漿。
- 注入漿液
- 后續處理
- 效果檢查
- 對已灌漿的邊坡進行巡視和檢查,確保灌漿效果符合要求,如檢查邊坡的穩定性是否提高、是否還有滲水現象等。
- 清理現場
- 清理施工現場,清除殘留的材料、設備等,保持環境整潔。
- 效果檢查
五、施工質量控制
- 材料檢測
- 對灌漿材料進行質量檢測,包括材料的強度、穩定性等指標,確保符合規范要求。
- 現場勘測
- 對施工現場進行勘測和測量,如檢查注漿孔的位置、深度等是否符合設計要求。
- 過程監控
- 對施工過程進行監控和檢測,包括注漿壓力、注漿量、漿液擴散情況等參數的監測,及時發現并糾正問題。
- 后期巡檢
- 對施工后的邊坡進行定期巡視和檢查,確保施工質量和效果的長期穩定性。
六、安全注意事項
- 人員培訓
- 施工人員應熟悉施工方案和操作規程,并遵循相關安全規定,進行必要的安全培訓,提高安全意識。
- 設備操作安全
- 使用設備和工具時,應注意安全操作,例如檢查注漿設備的連接是否牢固、運轉是否正常等,避免事故發生。
- 現場安全防護
- 施工現場應設置安全圍護欄和警示標識,確保施工區域的安全,防止人員誤入危險區域。
